ประสบการณ์ครัวบางไทรและบางปะอิน

รีโนเวทครัวบ้านเก่า ต้องตรวจอะไร? บทเรียนจากงานจริงในอยุธยา

ครัวสวยเริ่มจากลำดับใช้งานและงานระบบ ไม่ใช่เริ่มจากเลือกสีหน้าบาน

คำตอบสั้น: ก่อนรีโนเวทครัวให้ตรวจ 7 เรื่อง—น้ำดี น้ำทิ้ง ไฟฟ้า การระบายควัน สภาพพื้นและผนัง ลำดับล้าง–เตรียม–ปรุง และอุปกรณ์จริงที่จะติดตั้ง เมื่อระบบและการใช้งานชัด จึงค่อยกำหนดเคาน์เตอร์ หน้าบาน กระเบื้อง และสี

ครัวคุณพิมพ์หลังรีโนเวท บางไทร อยุธยา
ครัวคุณพิมพ์ บางไทร พื้นที่ประมาณ 25 ตร.ม. ระยะเวลาที่บันทึกไว้ 45 วัน

ฐานข้อมูลของบทความ: ครัวคุณพิมพ์ บางไทร 25 ตร.ม. 45 วัน และครัวคุณนิด บางปะอิน 22 ตร.ม. 35 วัน ภาพที่มีเป็นสภาพงานแล้วเสร็จ บทความจึงไม่อ้างว่าปัญหาเดิมเป็นอย่างไรหากไม่มีหลักฐานภาพหรือบันทึก

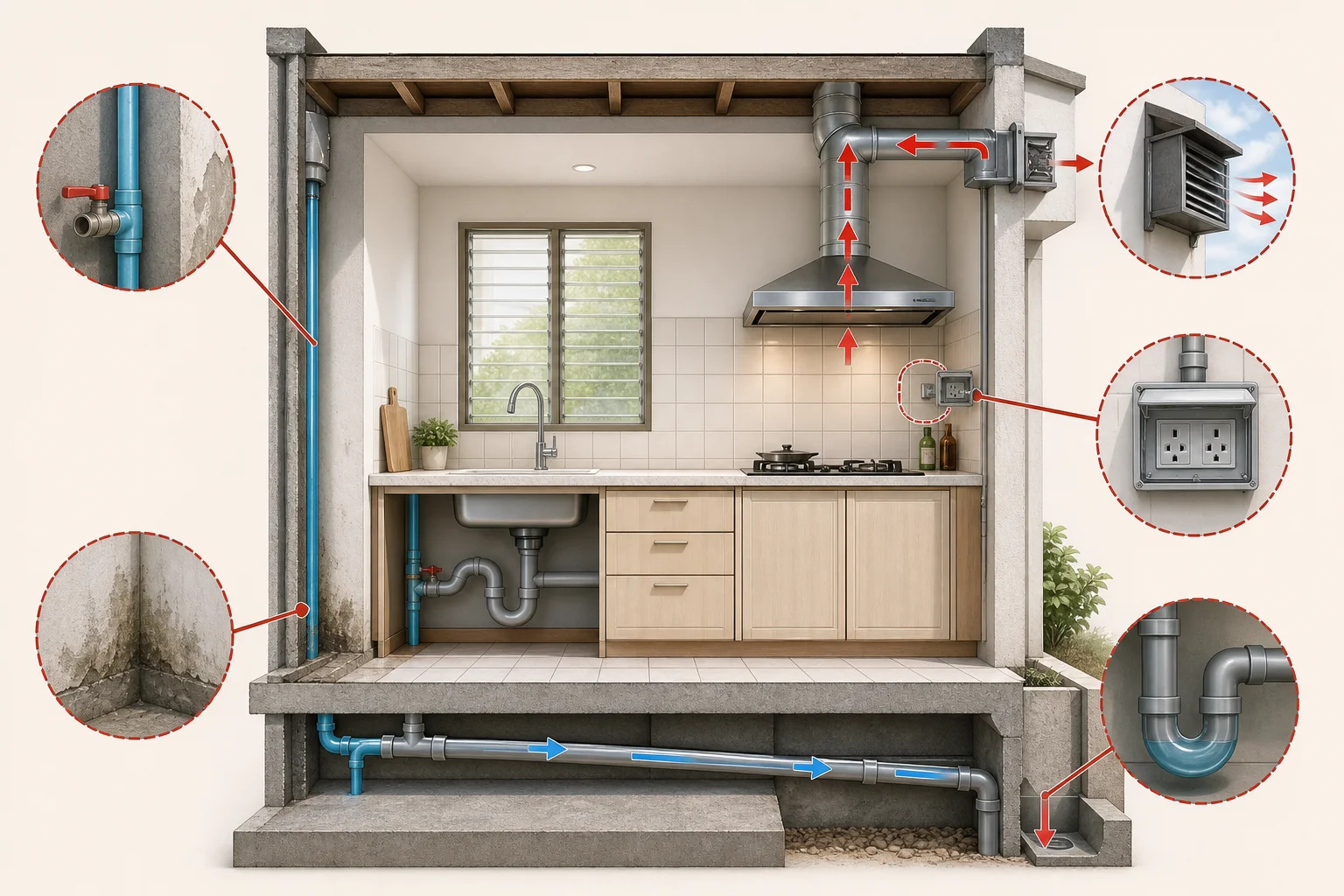

ภาพอธิบายจุดตรวจน้ำดี น้ำทิ้ง ปลั๊ก เครื่องดูดควัน และความชื้นก่อนรีโนเวทครัว
ภาพประกอบสร้างด้วย AI เพื่ออธิบายแนวคิดการตรวจระบบครัว ไม่ใช่ภาพโครงการหรือแบบงานระบบ ตำแหน่งจริงต้องตรวจและออกแบบให้เหมาะกับบ้านแต่ละหลัง

สองครัวใกล้เคียงกัน แต่คำตอบด้านการใช้งานต่างกัน

ครัวบางไทรใช้เคาน์เตอร์สามด้าน โทนขาว–ดำ และมีหน้าต่างสองด้าน ครัวบางปะอินใช้เคาน์เตอร์รูปตัวยู หน้าบานลายไม้ เครื่องดูดควัน และพื้นลวดลายเดิมที่ยังเป็นส่วนหนึ่งของห้อง แม้พื้นที่ต่างกันเพียงประมาณ 3 ตร.ม. แต่ภาพรวมและจุดตัดสินใจไม่เหมือนกัน

สิ่งที่เหมือนกันคือครัวต้องเชื่อมอ่างล้าง เตา พื้นที่เตรียมอาหาร ที่เก็บของ และทางเดินให้ใช้งานต่อเนื่อง การคุยแค่สีหรือสไตล์จึงไม่พอ

เคาน์เตอร์ครัวสามด้านโทนขาวดำ บางไทร
บางไทร: เคาน์เตอร์สามด้านและแสงจากหน้าต่างสองด้าน
เคาน์เตอร์ครัวลายไม้พร้อมเครื่องดูดควัน บางปะอิน
บางปะอิน: จุดล้าง จุดปรุง และเครื่องดูดควันอยู่ในแนวทำงานต่อเนื่อง

1. เริ่มจากน้ำดีและน้ำทิ้ง

ตำแหน่งอ่างล้างไม่ควรเลือกจากความสวยเพียงอย่างเดียว ต้องดูแนวท่อเดิม ความลาดเอียง ระยะเดินท่อ และพื้นที่ซ่อมบำรุง หากย้ายอ่างไกลจากแนวเดิม ขอบเขตงานอาจเพิ่มทั้งการเปิดพื้น ผนัง และการเก็บผิว

ก่อนปิดเคาน์เตอร์ควรทดสอบการไหลและดูรอยต่อที่เข้าถึงได้ เพราะการแก้ท่อหลังติดตั้งตู้และท็อปแล้วกระทบหลายรายการพร้อมกัน

2. ระบุเครื่องใช้ไฟฟ้าจริงก่อนเดินสาย

เตา ตู้เย็น เครื่องดูดควัน ไมโครเวฟ หม้อหุงข้าว เครื่องทำน้ำร้อน และปลั๊กใช้งานชั่วคราวมีตำแหน่งและโหลดต่างกัน เจ้าของควรทำรายการอุปกรณ์พร้อมขนาดคร่าว ๆ ก่อนสรุปจุดปลั๊ก

ปลั๊กที่อยู่หลังเครื่องพอดีอาจทำให้เสียบใช้งานหรือซ่อมลำบาก ขณะที่ปลั๊กบนเคาน์เตอร์ต้องไม่อยู่ใกล้จุดเปียกเกินไป รายละเอียดเหล่านี้ควรถูกทบทวนก่อนปิดผนังหรือทำหน้าบาน

3. ครัวต้องมีทางออกของความร้อนและควัน

หน้าต่างช่วยรับแสงและระบายอากาศ แต่ครัวที่ปรุงหนักอาจต้องมีเครื่องดูดควันและทางระบายที่เหมาะสม ครัวบางปะอินแสดงตำแหน่งเครื่องดูดควันเหนือเตาอย่างชัดเจน ส่วนครัวบางไทรมีหน้าต่างหลายด้านซึ่งช่วยให้พื้นที่สว่าง

การเลือกระบบควรสัมพันธ์กับรูปแบบการทำอาหาร ความถี่ และตำแหน่งที่ปล่อยอากาศออก โดยไม่ควรให้ลมหรือกลิ่นย้อนกลับเข้าบ้าน

4. ตรวจพื้น ผนัง และความชื้นก่อนปิดทับ

วัสดุใหม่ยึดติดได้ดีเมื่อพื้นผิวเดิมแข็งแรง สะอาด และแห้ง หากมีความชื้นหรือผิวหลุดร่อน ควรหาสาเหตุก่อนปิดทับ มิฉะนั้นความเรียบร้อยที่เห็นในช่วงแรกอาจอยู่ได้ไม่นาน

การเก็บพื้นเดิมไว้หรือเปลี่ยนใหม่ไม่ใช่คำตอบเดียว ครัวบางปะอินมีพื้นลวดลายชัดและใช้ร่วมกับเคาน์เตอร์ลายไม้ได้ ส่วนครัวบางไทรใช้พื้นโทนเรียบเพื่อรับกับสีขาว–ดำ การตัดสินใจควรดูทั้งสภาพและภาพรวม

5. วางลำดับล้าง–เตรียม–ปรุงจากพฤติกรรมจริง

ให้เจ้าของลองเล่าว่าเมื่อกลับจากตลาด วางของตรงไหน ล้างตรงไหน เตรียมและปรุงอย่างไร อุปกรณ์ที่ใช้บ่อยเก็บที่ใด วิธีนี้ช่วยกำหนดความยาวเคาน์เตอร์ จุดอ่าง จุดเตา และพื้นที่ว่างได้ดีกว่าการดูภาพสวยเพียงอย่างเดียว

สิ่งที่ต้องถามเพิ่มคือคนทำครัวกี่คนพร้อมกัน มีเด็กหรือผู้สูงอายุใช้หรือไม่ ต้องวางถังแก๊ส ตู้เย็น หรือถังขยะแบบใด และต้องมีพื้นที่วางของร้อนตรงไหน

6. ตู้เก็บของต้องตอบชนิดของที่เก็บ

ตู้ล่างเหมาะกับของหนักแต่ต้องก้ม ตู้บนประหยัดพื้นที่พื้นแต่ต้องคุมความสูงและระยะเอื้อม ลิ้นชักช่วยเห็นของด้านในง่ายกว่าแต่มีรายละเอียดฮาร์ดแวร์เพิ่ม ก่อนทำหน้าบานควรแจกแจงหม้อ กระทะ จาน เครื่องปรุง และเครื่องใช้ไฟฟ้าที่ต้องเก็บจริง

ทั้งสองครัวใช้พื้นที่ใต้เคาน์เตอร์เป็นที่เก็บหลัก แต่รูปแบบหน้าบานต่างกัน แสดงว่าคำตอบด้านวัสดุและภาพลักษณ์ปรับได้หลังจากโครงใช้งานชัดแล้ว

7. ลำดับงานที่ควรตกลงก่อนเริ่ม

  1. สำรวจและวัดสภาพเดิม
  2. กำหนดสิ่งที่จะเก็บ รื้อ และเปลี่ยน
  3. สรุปผังครัว อุปกรณ์ และงานระบบ
  4. รื้อและเปิดจุดที่ต้องตรวจ
  5. ทำและทดสอบน้ำ ไฟ และระบายอากาศ
  6. ซ่อมพื้นผิว ปูกระเบื้อง ทำฝ้า และทาสีตามลำดับ
  7. ติดตั้งเคาน์เตอร์ หน้าบาน อุปกรณ์ และเก็บรอยต่อ
  8. ทดลองใช้งานและตรวจรายการก่อนส่งมอบ

ถ้ายังอยู่ในบ้านระหว่างรีโนเวท ต้องคุยอะไรเพิ่ม?

ต้องกำหนดเส้นทางขนของ โซนฝุ่น เวลาทำงาน จุดเก็บวัสดุ และช่วงตัดน้ำไฟ หากมีครัวเดียว อาจต้องเตรียมพื้นที่ทำอาหารชั่วคราว การวางแผนนี้ไม่ได้ทำให้งานไร้ฝุ่นหรือไร้เสียง แต่ช่วยให้ผู้อยู่อาศัยรู้ว่าจะได้รับผลกระทบช่วงใดและเตรียมตัวได้

เรื่องงบ: บ้านเดิมอาจมีงานซ่อนที่เห็นหลังเปิดผิว ควรมีวิธีอนุมัติงานเพิ่มและเงินสำรองตามความเสี่ยง แต่ไม่ควรใช้เปอร์เซ็นต์เดียวแทนการสำรวจทุกหลัง

คำถามที่ควรถามทีมรีโนเวทครัว

  • รายการใดเก็บ รื้อ ซ่อม หรือเปลี่ยนใหม่?
  • อ่าง เตา ตู้เย็น และเครื่องดูดควันอยู่ตำแหน่งใด?
  • งานน้ำและไฟทดสอบเมื่อใด ก่อนปิดผิวหรือไม่?
  • วัสดุเคาน์เตอร์ หน้าบาน บานพับ และรางลิ้นชักระบุรุ่นหรือระดับใด?
  • หากพบปัญหาซ่อน จะบันทึกผลต่อราคาและเวลาอย่างไร?
  • บ้านยังใช้งานส่วนใดได้ระหว่างทำงาน?

สรุป

ครัวบางไทรและบางปะอินไม่ได้ให้สูตรสำเร็จว่าครัวที่ดีต้องหน้าตาแบบใด แต่ให้บทเรียนชัดว่า “ระบบและการใช้งานต้องมาก่อนผิวสวย” เมื่อรู้จุดล้าง จุดเตรียม จุดปรุง อุปกรณ์ และสภาพเดิม การเลือกวัสดุจึงมีกรอบและลดการแก้ภายหลัง

วิธีตรวจสอบเนื้อหา: พื้นที่ ระยะเวลา ชื่ออำเภอ และภาพมาจากรายการผลงานที่ SAVEONE เผยแพร่ บทความไม่ใส่ปัญหาก่อนทำ ราคา หรือคำชมลูกค้าที่ไม่มีบันทึก
